Для владельцев коммерческой недвижимости, председателей ТСЖ и руководителей управляющих компаний в Санкт-Петербурге конец лета и начало осени – это период колоссального административного стресса. Причина этого напряжения кроется в одном документе – паспорте готовности к отопительному сезону. Без этой бумаги ресурсоснабжающая организация (РСО) имеет полное право не подать тепло на объект или перевести расчеты с фактического потребления на нормативное, что гарантированно приведет к астрономическим счетам.
Инспекторы ГУП «ТЭК СПб», «Теплосеть Санкт-Петербурга» и других теплоснабжающих организаций с каждым годом ужесточают требования к состоянию индивидуальных тепловых пунктов (ИТП). Пройти проверку «для галочки» больше не получится. Инспектор будет досконально изучать каждый акт, проверять пломбы на узлах учета и светить фонариком в самые темные углы подвала в поисках следов коррозии и утечек. В этом масштабном экспертном руководстве мы разберем весь алгоритм действий, который позволит вам безупречно подготовить объект и получить заветный паспорт без нервов, взяток и предписаний.
Что такое акт и паспорт готовности ИТП к зиме?
Паспорт готовности – это итоговый юридический документ, подтверждающий, что инженерные системы здания способны безаварийно выдержать температурные и гидравлические нагрузки в период зимних холодов.
Выдаче паспорта предшествует подписание акта готовности. Акт – это технический документ, который составляет инспектор РСО после визуального осмотра ИТП и проверки всей документации. Если в акте зафиксированы замечания, паспорт не выдается до их полного устранения. Учитывая климатические особенности Ленинградской области, времени на исправление ошибок в сентябре практически не остается. Именно поэтому подготовка должна быть комплексной и начинаться задолго до визита проверяющего.
Этап 1: Документальная подготовка – бюрократия, которая решает все
Многие технические специалисты ошибочно полагают, что если трубы не текут, то объект готов. На практике 70% отказов в выдаче паспорта происходит именно из-за отсутствия или неправильного оформления бумаг. Инспектор начинает проверку не с задвижек, а со стола с документами.
Какие документы потребует инспектор РСО:
- Акт гидравлических испытаний (опрессовки). Документ, подтверждающий, что система отопления здания выдержала испытание избыточным давлением (обычно 1,25 от рабочего, но не менее определенного минимума). Акт должен быть подписан представителями владельца здания и подрядной организации.
- Акт гидропневматической или химической промывки. Подтверждает, что внутренние поверхности труб и теплообменников очищены от шлама и накипи.
- Принципиальная схема ИТП. Схема должна быть актуальной, утвержденной главным инженером и обязательно вывешенной на видном месте в самом помещении теплового пункта.
- Свидетельства о поверке манометров и термометров. Все контрольно-измерительные приборы (КИП) должны иметь действующие клейма госповерителя. Если срок поверки истек хотя бы день назад – прибор считается неисправным.
- Документация на УУТЭ. Проекты, паспорта на вычислители и расходомеры, а также действующий акт допуска узла учета тепловой энергии в эксплуатацию.
- Журналы эксплуатации. Инспектор проверит наличие журнала учета тепловой энергии, журнала дефектов и обходов, а также инструкции по технике безопасности и эксплуатации оборудования.
Этап 2: Техническая готовность теплового пункта
После того как бумажная волокита пройдена, комиссия переходит к визуальному и инструментальному контролю оборудования. Здесь важна каждая деталь: от состояния болтовых соединений до качества освещения в помещении.
Промывка и опрессовка – фундамент успешной сдачи
Грязная система отопления – это не только перерасход энергии, но и риск аварии. Теплоснабжающие организации строго следят за тем, чтобы потребители не сбрасывали грязь из своих батарей обратно в городскую магистраль.
В обязательном порядке должна быть проведена качественная очистка оборудования. Если в ИТП установлены пластинчатые теплообменники, потребуется Промывка теплообменников химреагентами. Важно использовать сертифицированные составы, которые удаляют кальциевые отложения, не повреждая стальные пластины и резиновые уплотнения. Инспектор может попросить разобрать контрольный участок (например, грязевик), чтобы лично убедиться в отсутствии шлама.
После промывки проводится опрессовка. Система накачивается водой под высоким давлением. Если в течение определенного времени (обычно 10–15 минут) стрелка манометра не падает, испытания считаются успешно пройденными.
Узел учета тепловой энергии (УУТЭ) – контроль метрологии
Коммерческий узел учета – это кассовый аппарат вашего здания. РСО крайне трепетно относится к его работоспособности.
Перед приходом инспектора необходимо провести профессиональное Обслуживание узлов учета тепловой энергии. Инженер должен проверить целостность всех заводских и монтажных пломб, отсутствие врезок на прямом и обратном трубопроводах до расходомеров, а также корректность работы температурных датчиков. Особое внимание уделяется наличию масла в термогильзах – если они сухие, датчик будет показывать заниженную температуру, что является грубым нарушением.
Состояние теплоизоляции, маркировка и эстетика
Тепловой пункт должен выглядеть как современный инженерный объект, а не как заброшенный подвал. Требования к внешнему виду строго регламентированы правилами технической эксплуатации тепловых энергоустановок (ПТЭТЭ).

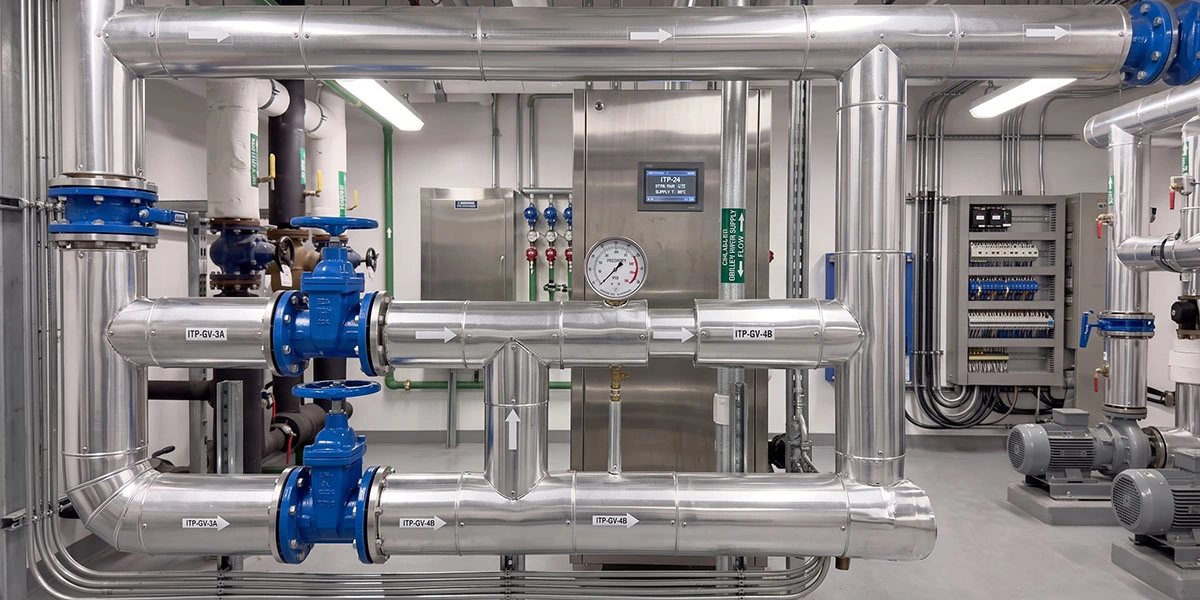

- Тепловая изоляция. Все трубопроводы, включая задвижки и фланцевые соединения, должны быть заизолированы. Оголенные участки недопустимы, так как это ведет к прямым потерям тепла. Отличным решением для прохождения проверки являются съемные Кожухи теплоизоляционные UTABOX, которые закрывают сложную арматуру и придают ИТП эстетичный вид.
- Цветовая маркировка. Подающий трубопровод должен быть окрашен в зеленый цвет, обратный – в синий (или иметь соответствующие цветовые кольца).
- Стрелки и нумерация. На трубах обязательно наносятся стрелки, указывающие направление движения теплоносителя. Каждая задвижка должна иметь бирку с номером, который строго соответствует принципиальной схеме, висящей на стене.

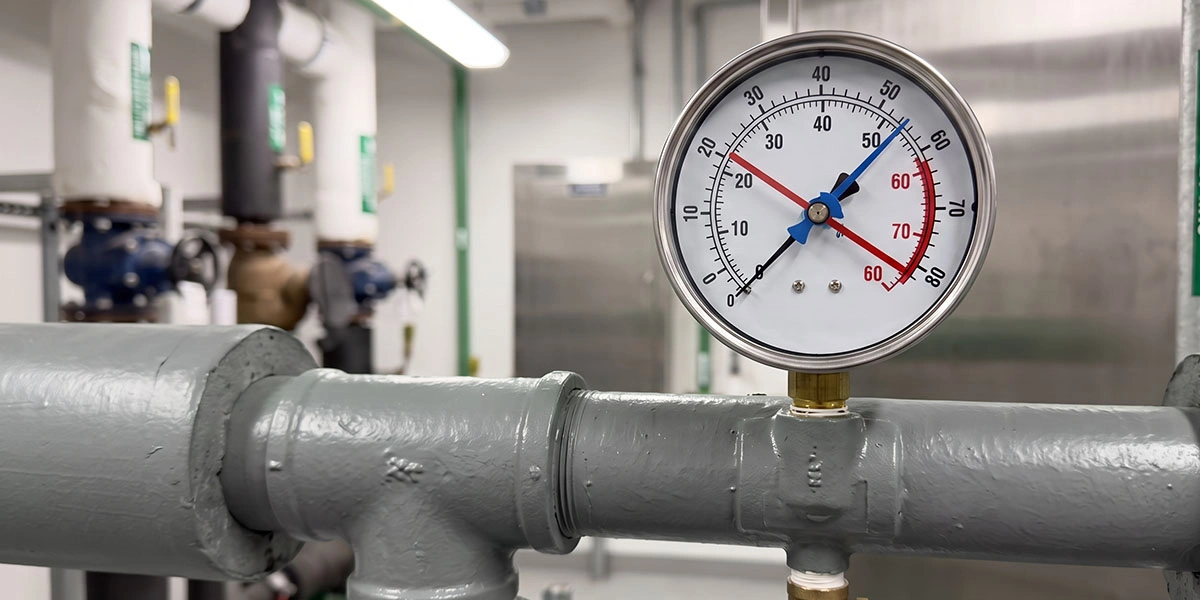

- Красная черта на манометрах. На стекле (или шкале) каждого манометра должна быть нанесена красная линия, обозначающая предельно допустимое рабочее давление для данного участка сети.
Типичные причины отказа в выдаче паспорта готовности в Санкт-Петербурге
Опыт показывает, что из года в год владельцы зданий наступают на одни и те же грабли. Ниже представлен антирейтинг причин, по которым инспекторы отказывают в подписании акта:
- Просроченная поверка приборов. Самая банальная, но частая ошибка. Поверку манометров забывают заложить в бюджет и сроки подготовки.
- Отсутствие изоляции на арматуре. Трубы часто изолируют, а про фланцы и задвижки забывают, оставляя их голыми.
- Течи и следы коррозии. Даже высохшая лужа под насосом или рыжие подтеки на резьбе балансировочного клапана вызовут резонные вопросы у проверяющего.
- Несоответствие схемы реальности. В ходе ремонтов монтажники могли врезать дополнительный кран или изменить диаметр трубы, не отразив это в проектной документации и на схеме.
- Захламленность помещения. ИТП не должен использоваться как склад инвентаря дворников. В помещении должно быть чисто, сухо и обеспечено нормальное рабочее освещение.
Как гарантированно сдать ИТП инспектору с первого раза
Подготовка к отопительному сезону – это многоэтапный процесс, требующий слаженной работы инженеров, сварщиков, метрологов и юристов. Попытка закрыть все вопросы силами одного штатного сантехника практически всегда обречена на провал, особенно на крупных объектах коммерческой недвижимости.
Чтобы гарантированно пройти инспекцию без штрафов и нервотрепки, необходимо доверить эту задачу профессионалам. Комплексное Обслуживание тепловых пунктов (ИТП) от профильной сервисной организации включает в себя полную техническую подготовку, оформление всех необходимых актов и, что самое главное, личное присутствие инженера компании при сдаче объекта инспектору РСО. Специалист сможет аргументированно ответить на любые технические вопросы проверяющего и защитить интересы владельца здания.
Вывод: паспорт готовности – это результат системного подхода
Паспорт готовности к отопительному сезону нельзя «просто получить» – его необходимо заработать тщательной подготовкой. В условиях Санкт-Петербурга, где тепловые сети работают с высокими нагрузками, требования инспекторов абсолютно оправданы техникой безопасности. Заблаговременное планирование бюджета на промывку, опрессовку и поверку приборов, а также поддержание идеального порядка в тепловом пункте – это залог того, что ваш объект встретит зиму в тепле, а ваши счета за энергию будут строго соответствовать реальному потреблению.
Часто задаваемые вопросы о получении паспорта готовности к отопительному сезону в СПб
Процедура сдачи тепловых энергоустановок обрастает множеством слухов и заблуждений. Мы подготовили ответы на самые частые вопросы, которые задают председатели ТСЖ и управляющие коммерческой недвижимостью в преддверии отопительного сезона.
1. До какого числа необходимо получить паспорт готовности к зиме?
Сроки строго регламентированы нормативными актами Минэнерго и местными распоряжениями. Для потребителей тепловой энергии (жилые дома, коммерческие здания) паспорт готовности должен быть оформлен не позднее 15 сентября текущего года. Затягивание сроков грозит административными штрафами.
2. Инспектор сделал замечания и не подписал акт. Что делать дальше?
Инспектор обязан выдать вам официальный акт с подробным перечнем выявленных дефектов и предписанием об их устранении. Вам предоставляется ограниченное время на исправление недочетов. После проведения работ необходимо повторно вызвать инспектора для сдачи объекта. Без устранения замечаний паспорт не выдадут.
3. Можно ли провести промывку системы отопления обычной водой из-под крана?
Простая гидравлическая промывка холодной водой допускается только для относительно новых и чистых систем. Если зданию более 5–7 лет, обычная вода не сможет смыть спрессованные слои магнетита и накипи. В таких случаях инспектор РСО может потребовать проведения гидропневматической (водовоздушной смесью под давлением) или химической промывки.
4. Требуется ли красить трубопроводы перед каждой проверкой?
Красить трубы каждый год не обязательно, если старое лакокрасочное покрытие не имеет повреждений, отслоений и следов ржавчины. Однако важно следить за тем, чтобы цветовая маркировка и направление потока (стрелки) оставались яркими и читаемыми из любой точки теплового пункта.
5. Имеет ли право инспектор не принять узел учета, если он исправен, но просрочена поверка термометров?
Да, имеет полное право. Узел учета тепловой энергии работает как единый измерительный комплекс. Если хотя бы один компонент системы (будь то расходомер, вычислитель или платиновый термопреобразователь) не имеет действующего свидетельства о поверке, весь узел считается коммерчески неисправным, и РСО переведет расчеты на норматив.
